共2页

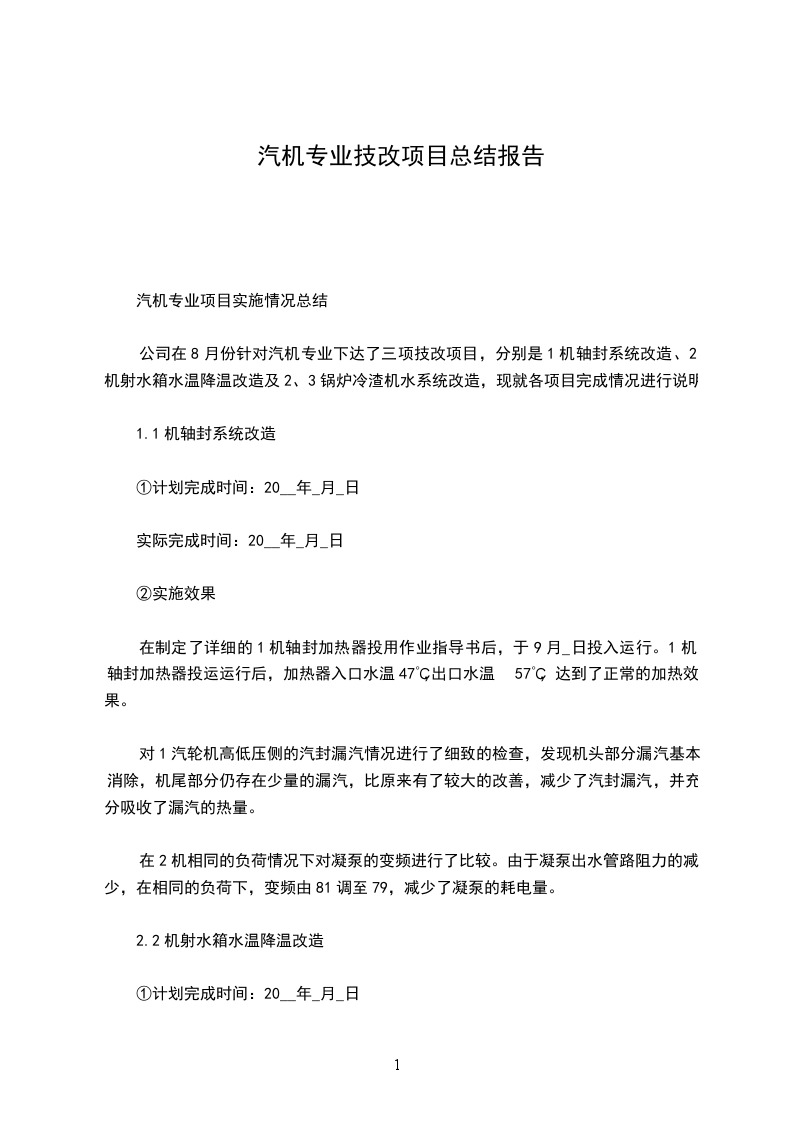

汽机专业项目实施情况总结
公司在8月份针对汽机专业下达了三项技改项目,分别是1机轴封系统改造、2机射水箱水温降温改造及2、3锅炉冷渣机水系统改造,现就各项目完成情况进行说明:
1.1机轴封系统改造
①计划完成时间:20__年_月_日
实际完成时间:20__年_月_日
②实施效果
在制定了详细的1机轴封加热器投用作业指导书后,于9月_日投入运行。1机轴封加热器投运运行后,加热器入口水温47℃,出口水温57℃,达到了正常的加热效果。
对1汽轮机高低压侧的汽封漏汽情况进行了细致的检查,发现机头部分漏汽基本消除,机尾部分仍存在少量的漏汽,比原来有了较大的改善,减少了汽封漏汽,并充分吸收了漏汽的热量。
在2机相同的负荷情况下对凝泵的变频进行了比较。由于凝泵出水管路阻力的减少,在相同的负荷下,变频由81调至79,减少了凝泵的耗电量。
2.2机射水箱水温降温改造
①计划完成时间:20__年_月_日
实际完成时间:暂未完成,换热器、热源水进出水管路、水井、冷源水进水管路、自吸泵已安装就位,自吸泵的电源部分、冷源水的回水部分未就位。
未完成的主要因素是自己没有抓紧时间完成。以存在的客观因素(如东方公司焊工没有时间没有人、去如皋港接海轮、天气转凉,真空好转等)为借口,放松了对项目实施的要求。
计划完成时间:10月_日进行调试
3.2、3锅炉冷渣机水系统改造
冷渣机水系统改造基本完成,电磁阀还未安装
二〇20__年_月_日
举报
