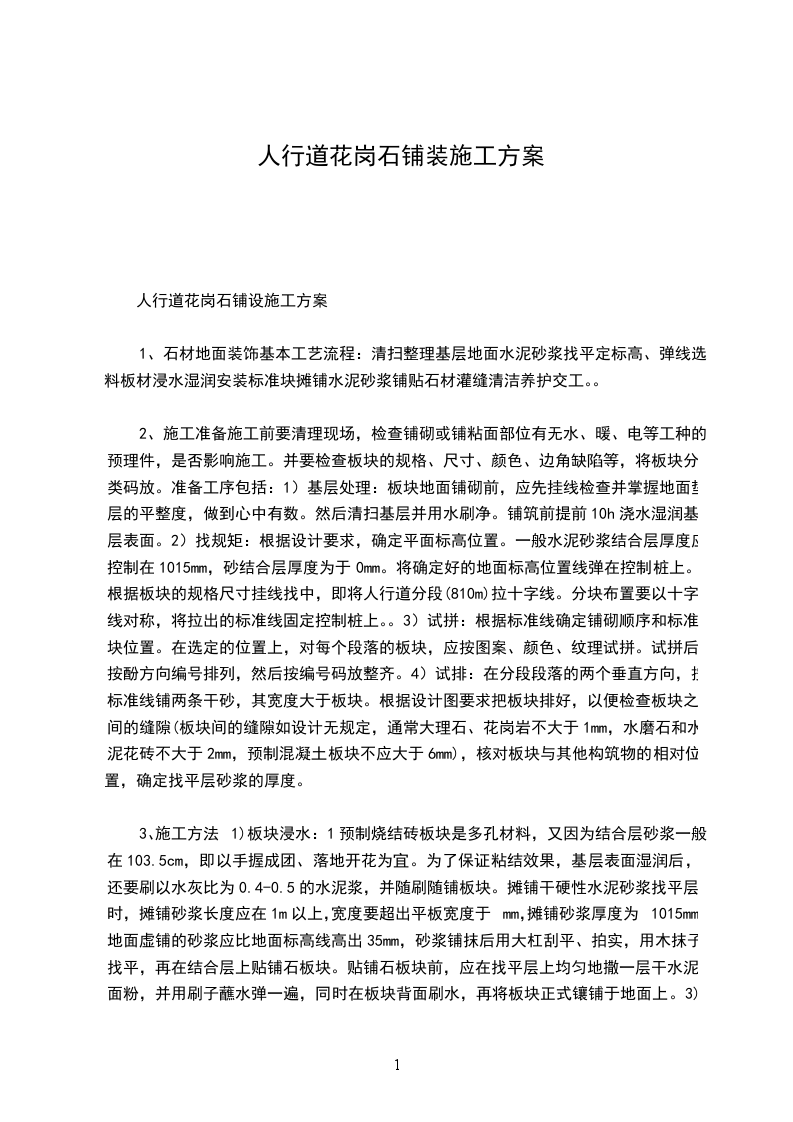

人行道花岗石铺设施工方案
1、石材地面装饰基本工艺流程:清扫整理基层地面水泥砂浆找平定标高、弹线选料板材浸水湿润安装标准块摊铺水泥砂浆铺贴石材灌缝清洁养护交工。。
2、施工准备施工前要清理现场,检查铺砌或铺粘面部位有无水、暖、电等工种的预理件,是否影响施工。并要检查板块的规格、尺寸、颜色、边角缺陷等,将板块分类码放。准备工序包括:1)基层处理:板块地面铺砌前,应先挂线检查并掌握地面垫层的平整度,做到心中有数。然后清扫基层并用水刷净。铺筑前提前10h浇水湿润基层表面。2)找规矩:根据设计要求,确定平面标高位置。一般水泥砂浆结合层厚度应控制在1015mm,砂结合层厚度为于0mm。将确定好的地面标高位置线弹在控制桩上。根据板块的规格尺寸挂线找中,即将人行道分段(810m)拉十字线。分块布置要以十字线对称,将拉出的标准线固定控制桩上。。3)试拼:根据标准线确定铺砌顺序和标准块位置。在选定的位置上,对每个段落的板块,应按图案、颜色、纹理试拼。试拼后按酚方向编号排列,然后按编号码放整齐。4)试排:在分段段落的两个垂直方向,按标准线铺两条干砂,其宽度大于板块。根据设计图要求把板块排好,以便检查板块之间的缝隙(板块间的缝隙如设计无规定,通常大理石、花岗岩不大于1mm,水磨石和水泥花砖不大于2mm,预制混凝土板块不应大于6mm),核对板块与其他构筑物的相对位置,确定找平层砂浆的厚度。
3、施工方法1)板块浸水:1预制烧结砖板块是多孔材料,又因为结合层砂浆一般在103.5cm,即以手握成团、落地开花为宜。为了保证粘结效果,基层表面湿润后,还要刷以水灰比为0.4-0.5的水泥浆,并随刷随铺板块。摊铺干硬性水泥砂浆找平层时,摊铺砂浆长度应在1m以上,宽度要超出平板宽度于mm,摊铺砂浆厚度为1015mm。地面虚铺的砂浆应比地面标高线高出35mm,砂浆铺抹后用大杠刮平、拍实,用木抹子找平,再在结合层上贴铺石板块。贴铺石板块前,应在找平层上均匀地撒一层干水泥面粉,并用刷子蘸水弹一遍,同时在板块背面刷水,再将板块正式镶铺于地面上。3)对缝:正式镶铺时,板块要四角同时平稳下落,对准纵横缝后,用橡皮锤轻敲振实,并用水平尺找平。对缝时要根据拉出的对缝控制线进行,并要注意板块的规格尺寸一致,板块规格长宽度误差应在1mm之内。对于大于此误差的板块应拣出后分尺寸码放。4)灌缝:对于无镶条的板块地面,应在24h以后进行灌缝处理。灌缝时用浆壶将毗泥浆或1:1稀水泥砂浆(水泥:细砂)灌人缝内三分之二高低,并用小木条把流出的水泥浆向缝隙内刮抹,灌缝面层上溢出的水泥浆或水泥砂浆应在凝结前予以消除,再用与板面相同颜色的水泥浆把缝擦满。待缝内的水泥凝结后,再将面层清洗干净,并在3天内禁止上人走动或搬运物品。。
4、注意事项1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。2)石材必须浸水阴干。以免影响其凝结硬化,发生空鼓、起壳等问题。23)铺贴完成后,23天内不得上人。
