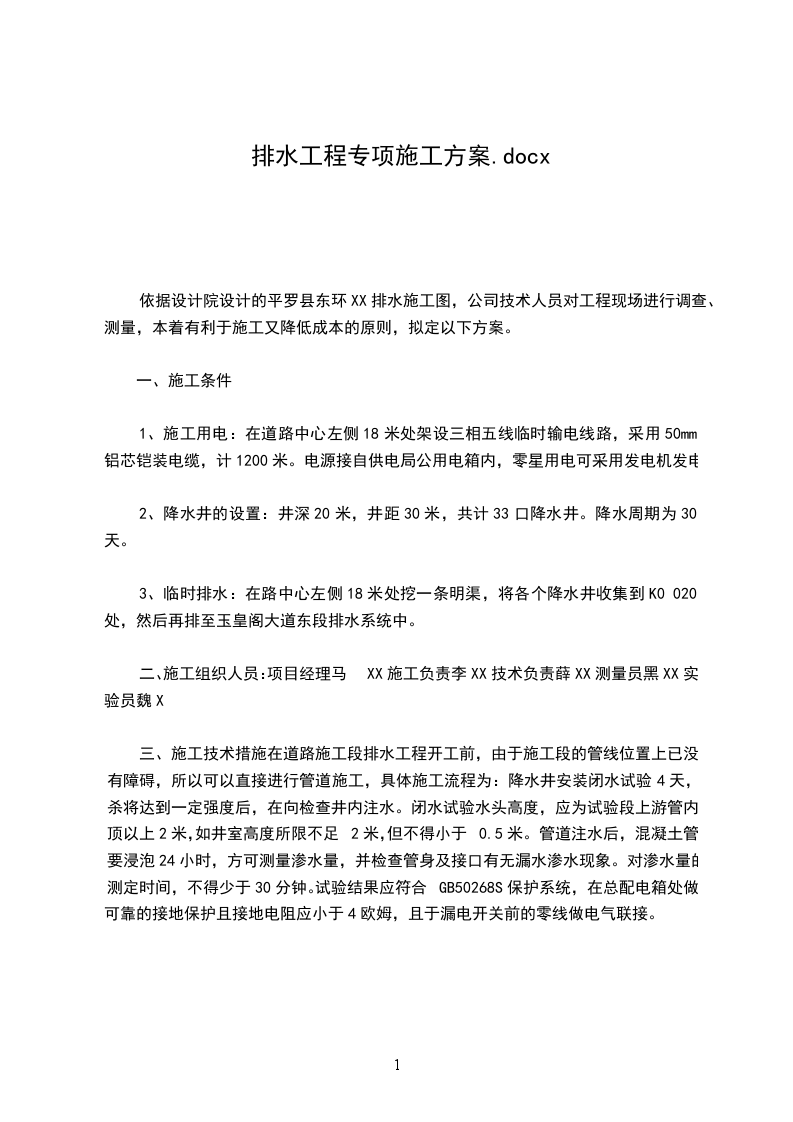

依据设计院设计的平罗县东环XX排水施工图,公司技术人员对工程现场进行调查、测量,本着有利于施工又降低成本的原则,拟定以下方案。
一、施工条件
1、施工用电:在道路中心左侧18米处架设三相五线临时输电线路,采用50mm铝芯铠装电缆,计1200米。电源接自供电局公用电箱内,零星用电可采用发电机发电。
2、降水井的设置:井深20米,井距30米,共计33口降水井。降水周期为30天。
3、临时排水:在路中心左侧18米处挖一条明渠,将各个降水井收集到K0 020处,然后再排至玉皇阁大道东段排水系统中。
二、施工组织人员:项目经理马XX施工负责李XX技术负责薛XX测量员黑XX实验员魏X
三、施工技术措施在道路施工段排水工程开工前,由于施工段的管线位置上已没有障碍,所以可以直接进行管道施工,具体施工流程为:降水井安装闭水试验4天,杀将达到一定强度后,在向检查井内注水。闭水试验水头高度,应为试验段上游管内顶以上2米,如井室高度所限不足2米,但不得小于0.5米。管道注水后,混凝土管要浸泡24小时,方可测量渗水量,并检查管身及接口有无漏水渗水现象。对渗水量的测定时间,不得少于30分钟。试验结果应符合GB50268S保护系统,在总配电箱处做可靠的接地保护且接地电阻应小于4欧姆,且于漏电开关前的零线做电气联接。
3、总漏电开关动作电流200mA,不动作电流100mA,时间小于0.1S,分配电箱内漏电开关动作电流30mA,不动作电流15mA,时间小于0.1S,且装有闸刀开关做短路和隔离保护。实行三级配电即:总配电箱开关箱;两级保护即总漏电
1.6m内,移动电箱应为0.6-
1.5m内,且进出线口应设在箱底、防雨处,且进出线应整齐成束,严禁箱内摆设杂物,箱门、锁具全。
5、箱内工作零线应用端子板联接,保护线应可靠的与金属框架和箱皮做电气联接。内所有导线不得松动,不得有外露带电部分。
6、根据施工现场调查情况,严禁使用破损的、不合格的电器,防止发生触电事故,配电箱和开关箱的进出导线必须用橡皮绝缘电缆,设专人负责检查、维修。
7、沟槽内工作人员必须配戴安全帽且服从指挥人员的指挥。
