深基坑开挖排水放坡专项施工方案.docx

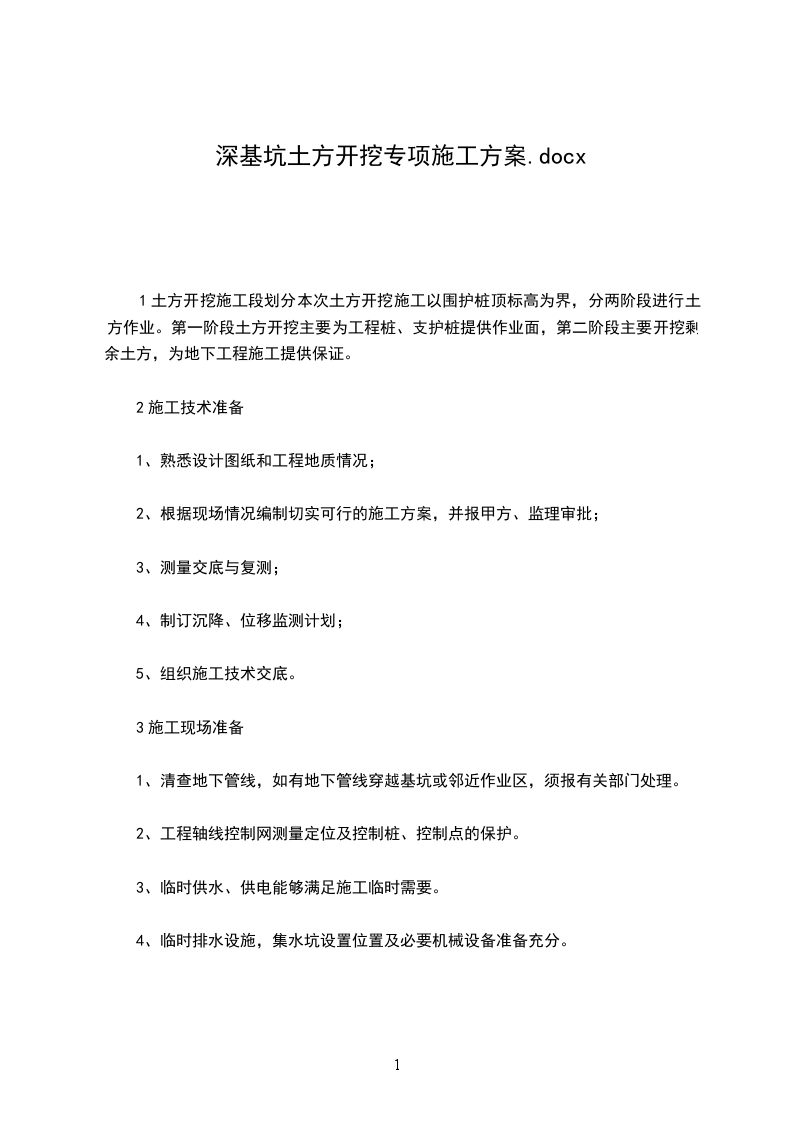

深基坑开挖、排水、放坡、2、3栋回填专项施工方案

一、工程概况锦阳.丰瑞一期工程4-7号栋地下室工程,为基坑深度

4.5m的二级基坑,基坑围护采用钢管防护栏围护,基坑总面积11892平方,为超深、高难度专项施工项目,针对木单体工程的挖土施工,其难度和危险系数最高,故编制本挖土施工方案,作为挖土施工操作的指导方针。

二、施工准备

1、挖土机械材料配备。序号名称型号规格单位数量备注1反铲挖掘机PC20台1lm32反铲挖掘机PC20厶1lm33反铲挖掘机.6m3小型挖机台1挖排水沟4自卸汽车东风牌后八轮辆6运输土方5推土机160型台1平土6压路机201压实7铲运车厶3挖运土方8潜水泵150型厶2排水9钢管护栏米500基顶维护

2、挖土施工前对具体施工班组和挖土机械操作人员进行详细的技术安全交底并做好技术安全交底记录。

3、周边环境:基坑东、北侧北侧均有己建楼房,其余场地较开阔。

4、地质情况杂填土、粉质粘土其厚度分别为2.5米、8.5米。地下水位:根据地质报告,地下水位埋深

4.5米左右,土层中的地下水均属于孔隙型潜水,土的含水性和透水性极弱,可视为隔水层。

5.清除挖方区域内所有障碍物,如地上高压、照明、通讯线路,电杆、树木、旧有建筑物及地下给排水、煤气、供热管道,电缆、沟渠、基础、坟墓等,或进行搬迁、改建、改线;。

6.制定好现场场地平整、基坑开挖施工方案,绘制施工总平而布置图和基坑士方开挖图,确定开挖路线,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点。

7.完成测量控制网的设置,包括控制基线、轴线和水准基点。场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。

8.在施工区域内做好临时性排水设施,场地向排水沟方向做成不小.2%的坡度,使场地不积水,必要时设置截水沟、排洪沟。

9.完成必需的临时设施,包括生产设施及生活设施及机械进岀和土方运输道路、临时供水供电线路。

1.机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。

三、施工工序表层卸土一第一道支撐处截水沟开挖一第一级放坡一土方开挖-第二级放坡一土方开挖一排水沟施工一集水井施工在土方开挖过程中,当开挖底而标高低于地下水位的基坑(或沟槽)时,由于土的含水层被切断,地下水会不断渗入坑内。地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施和截断地表水的流入,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。

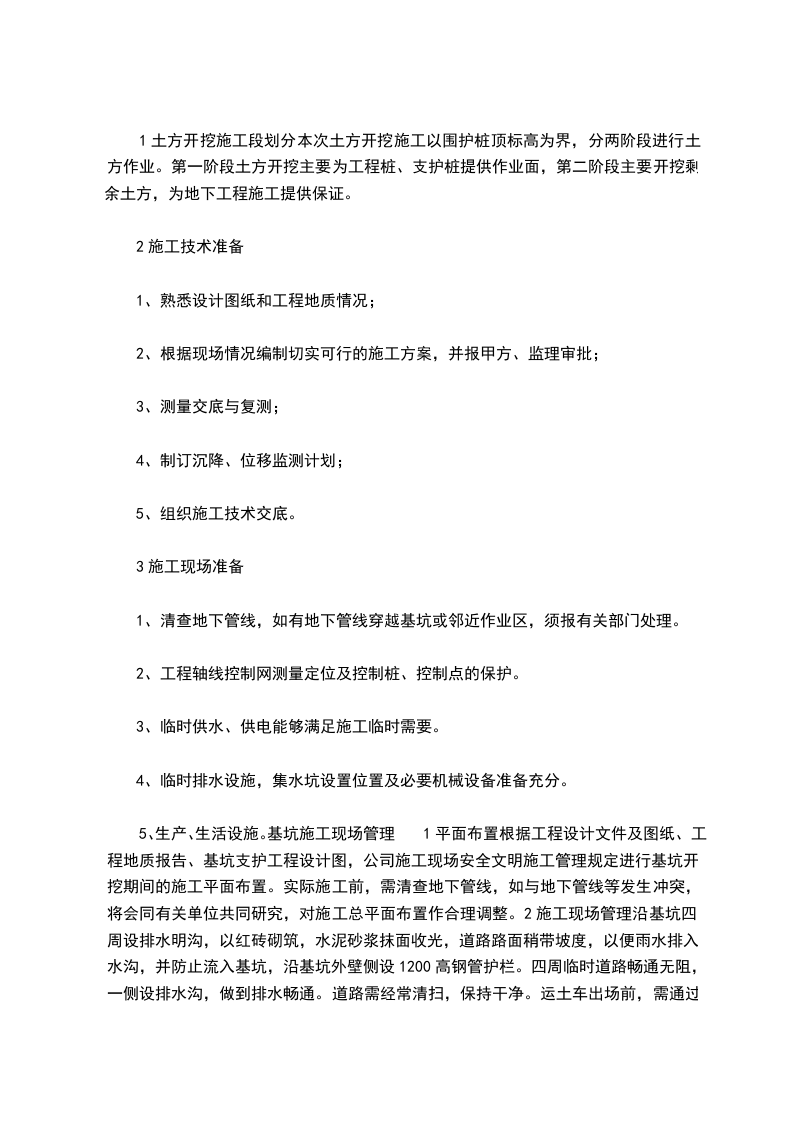

第二章基坑支护方案1确定方案本工程周边地而开阔,附近无建筑物和地下管道,根据地质报告,地下水位埋深.9米左右,土层中的地下水均属于孔隙型潜水,土的含水性和透水性极弱,可视为隔水层;本工程的土质分别为填土、粉质粘土、淤泥质粉质粘土其厚度分别为

1.4米、.7米、5.9米,土质较好。根据设计图纸,基坑从自然地而(平均标高-.6米)至-

7.55米,基坑底在第四层土中,所以本工程支坑支护采取放坡开挖,排水采取明沟排水。2支护方案和排水方案针对本工程的特点,土方采取放坡开挖,开挖深度为4.5米。基坑底的长度和宽度为边轴线外加

1.5米作为施工作业面和挖排水沟用。排水采取基坑外排水和基坑内集排水。基坑外在离坡顶

1.0米外自然地坪处设置500_500的排水沟,每隔100米设一集水井,直径为1500W,井底比沟底深1000MM,并配置水泵,不让地面水流入基坑内。在基坑底距坡角500MM处设500_500排水沟,每隔100米设一集水井。这样,自然降水及部分层土内存水通过上层排水沟排至于、集水井,由潜水泵排至城市排水管网,部分层土内含水和自然雨水及极弱透水层渗水可通过基坑内排水沟和集水坑泵至基坑外排水沟内,由潜水泵排至城市排水管网。具体情况如图下图所示。3安全围护基坑四周做

1.2米高的临时围栏,并用密目网封闭,1米以内不得堆土堆料。夜间设红色警示标志。8PA.亢待设磴急ft次;1俸挤迪如下:8

第三章开挖、回填方案

1、本工程开挖深度为4.5米,2台反铲机由地面-.3米挖至-

4.8米,实际挖土

4.5米,直接装汽车运至

2、3栋场地进行回填,用160型推土机平整,平整厚度不得超过300cm,再用20路机进行机械碾压。在碾压过程中,行驶速度不应超过2k,在进行压实时,应不开震动,以防止对基底原土造成扰动,碾压时轮迹应相互搭接,防止出现漏压情况。长宽比较大时,回填土应分段进行,每层接触应做成斜坡形,碾迹重叠.5-

1.0mm左右,上下错迹距离不应小于1米,边深处还是采用人工推土填充,用打夯机夯实。做好压实试验,试验合格后方可进行下一道回填程序。每层回填土都必须取样,并做好实验记录。7栋和8栋之间留置一条6米宽坡度为1%的施工道路。2)挖土过程中测量工配合测定标高,当挖土快接近槽底时,用水准仪在槽底测设3_3m的放格控制网,并撒上口灰点,以示标记。3)开挖时机械挖土、人工修坡,开挖过程中,随时用标杆检查边坡坡度是否正确无误。4)挖土之前做好坑外排水,坑内明沟集排水5)挖土至设计标高,地基钎探后,尽快会同勘测、设计、甲方、质监站、监理等部门共同对基底进行验槽,办理验槽手续。

2、成品保护

1.开挖时注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土和运土机械设备碰撞、行驶破坏。

2.基坑四周设排水沟、集水井,场地设置一定坡度,以防雨水浸泡基坑和场地。

3.夜间施工应设足够的照明,防止地基、边坡超挖。

3、安全措施

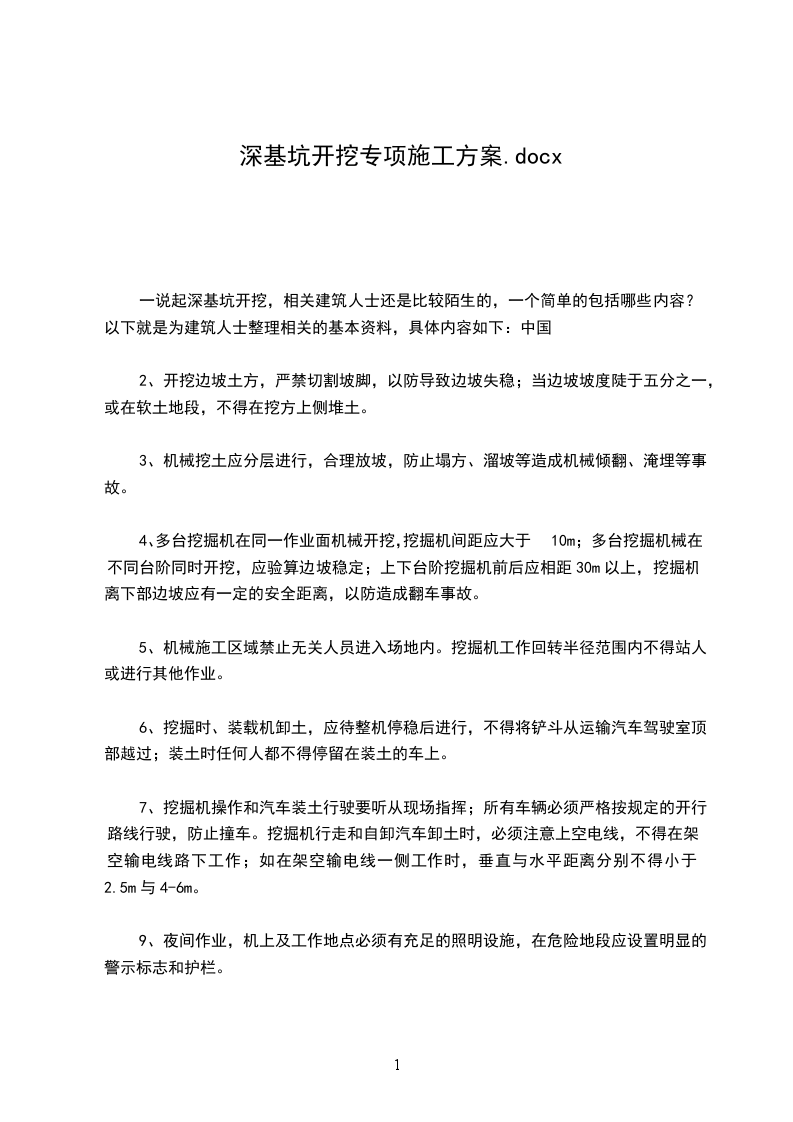

1.开挖边坡土方,严禁切割坡脚,以防导致边坡失稳;当山坡坡度陡于五分之一,不得在挖方上侧堆士。

2.机械行驶道路平整、坚实;底部应铺设路基箱垫道,防止作业时下陷;

3.机械挖土分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。用推土机回填,铲刀不得超出坡沿,以防倾覆。陡坡地段堆土设专人指挥,严禁在陡坡上转弯。推土机陷车时,用钢丝绳缓缓拖出,不得用另一台推土机直接推岀。

4.多台挖掘机在同一作业面机械开挖,挖掘机间距应大于10m;多台挖掘机械在不同台阶同时开挖,应验算边坡稳定,上下台阶挖掘机前后应相距30m以上,挖掘机离下部边坡有一定的安全距离,以防造成翻车事故。

5.机械施工区域禁止无关人员进人场地内。挖掘机工作回转半径内不得站人或进行其他作业。挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;装土时人都不得停留在装土车上。

7.挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,防止撞车。

8.挖掘机行走和自卸汽车卸土时,必须注意上空电线,不得在架空输电线路下工作;如在架空输电线一侧工作时,垂直与水平距离分别不得小于

2.5m与46m(110220时)。
