桩基础工程旋挖桩施工方案.docx

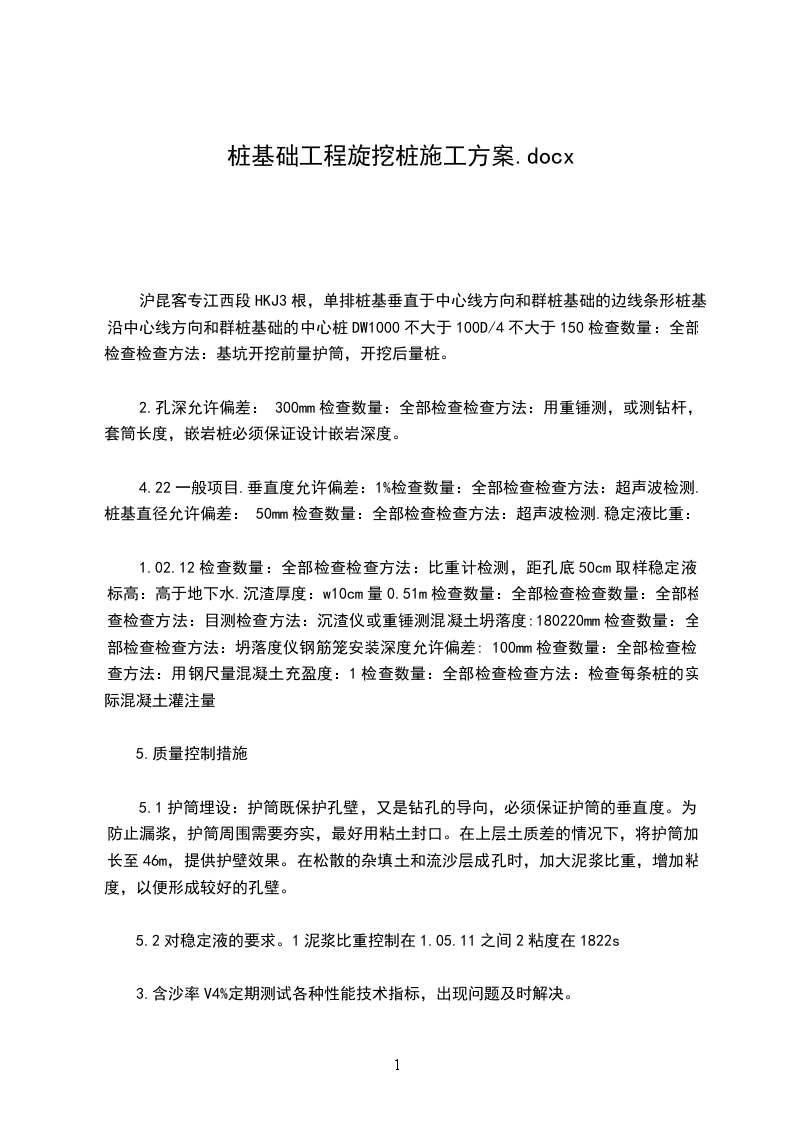

沪昆客专江西段HKJ3根,单排桩基垂直于中心线方向和群桩基础的边线条形桩基沿中心线方向和群桩基础的中心桩DW1000不大于100D/4不大于150检查数量:全部检查检查方法:基坑开挖前量护筒,开挖后量桩。

2.孔深允许偏差: 300mm检查数量:全部检查检查方法:用重锤测,或测钻杆,套筒长度,嵌岩桩必须保证设计嵌岩深度。

4.22一般项目.垂直度允许偏差:1%检查数量:全部检查检查方法:超声波检测.桩基直径允许偏差: 50mm检查数量:全部检查检查方法:超声波检测.稳定液比重:

1.02.12检查数量:全部检查检查方法:比重计检测,距孔底50cm取样稳定液标高:高于地下水.沉渣厚度:w10cm量0.51m检查数量:全部检查检查数量:全部检查检查方法:目测检查方法:沉渣仪或重锤测混凝土坍落度:180220mm检查数量:全部检查检查方法:坍落度仪钢筋笼安装深度允许偏差: 100mm检查数量:全部检查检查方法:用钢尺量混凝土充盈度:1检查数量:全部检查检查方法:检查每条桩的实际混凝土灌注量

5.质量控制措施

5.1护筒埋设:护筒既保护孔壁,又是钻孔的导向,必须保证护筒的垂直度。为防止漏浆,护筒周围需要夯实,最好用粘土封口。在上层土质差的情况下,将护筒加长至46m,提供护壁效果。在松散的杂填土和流沙层成孔时,加大泥浆比重,增加粘度,以便形成较好的孔壁。

5.2对稳定液的要求。1泥浆比重控制在1.05.11之间2粘度在1822s

3.含沙率V4%定期测试各种性能技术指标,出现问题及时解决。

5.3孔底沉渣控制旋挖钻的切削,提升上的机理与常用回旋钻的正反循环成孔的提升形式完全不同。前者是通过钻斗把孔底原状土切削成条形状载入钻斗提升出土,后者是通过钻头把孔底原状土打碎由泥浆循环带出土面。前者底部面缓,钻至设计标高对土的扰动很少,没有聚淤料斗,所以要加强稳定液的管理,控制稳定液的性能指标,提供粘度,防止快速沉淀,还要控制终孔前钻斗的旋挖量。

5.4复测孔深和稳定液的比重:为保证混凝土灌注质量,在混凝土浇筑前,一定要检查泥浆比重是否小于

1.15,否则采用换浆处理方法。要复检孔深,判断是否有塌孔现象。

5.5对导管的要求:使用前作密水试验,以检查其接头是否密封,是否漏水,漏浆。导管上料斗的体积,根据钻孔桩桩长和导管埋深来确定,一般采用3m3斗。以确保首批混凝土的导管埋深。

5.6混凝土的要求:由于桩内混凝土不能振捣,主要依靠混凝土的自重压密,及混凝土的流动成型。必须控制好混凝土的配合比,浇筑时间和和易性。随时检查混凝土的坍落度。混凝土要连续浇筑不得停顿。由于混凝土浇筑到上面时,泥浆会和混凝土混合,混凝土实际标高比设计标高高0.50.8m,保证设计标高混凝土质量,最后用机械破桩头处理。

5.7其它事项成孔过程中,发生偏孔、塌孔、护筒周围泥浆和地面沉降的情况时,应停止钻进,经采取措施后方能继续施工。钻进硬层,回次进尺深度少,斗内泥渣太少时,可换用小直径筒形齿状钻斗,先钻一小孔,然后再用钻斗扩孔钻进。也可以短螺旋钻进,然后下钻斗捞渣。钻进速度可以根据土层的情况,孔径、孔深、钻机负荷以及成孔质量等具体情况而定。在砂卵、卵石地层中钻进,为保护孔壁稳定,可先向孔中投入粘土球,下入孔内的钻斗,其底盘进渣口必须装闭合阀板,防止提钻时砂卵石从底部漏落孔内。循环用于稳定液配制的粘土来源。因本地粘性较高的土不多,来源比较困难。由于地质条件报告没有出,无法针对地质情况来确定最终的施工方案。6安全环保措施

6.1建立安全生产保证体系。设立现场专职安全员(由现场施工员兼任),全面落实安全生产制度和规程。沪昆客专江西段HKJ-2标项目二分部桥梁二队

6.2加强安全教育和安全技术交底工作,进入工地必须佩戴安全帽、穿工作服、高空作业时必须穿防滑鞋、戴手套和系安全绳。

6.3施工现场所有机械设备、防护措施、安全装置、电源盒个人劳保用品必须定期检查,确保完好和使用安全。

6.4钻机钻进时,孔口作业人员要集中精力,钻具需要悬挂或摆放时,必须牢固垫稳,操作人员不得离岗。

6.5随时检查钻机及周边地面有无裂缝现象,防止钻机架和护筒发生倾斜和下沉。

6.6在危及人生安全的位置要设立醒目警示牌标志,严禁人员靠近。

6.7用电设备必须有良好的接地和漏电装置。非电工不得随意搬动和拆除电器设备。对电线进行架空或深埋。

6.8装吊重型材料和设备必须专人统一指挥。

6.9成孔后要覆盖和回填,以防人、物坠入。

6.10废弃的稳定液、泥渣按规定和指定地点废弃处理。
