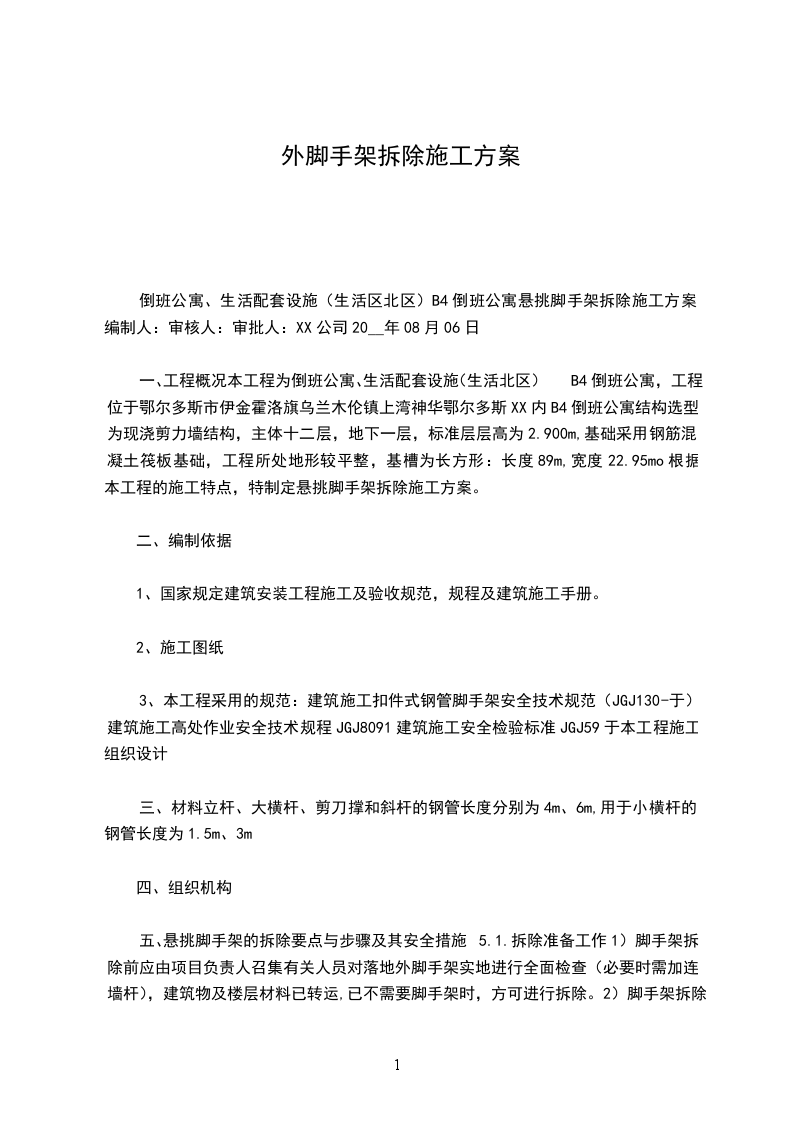

外脚手架拆除施工方案

倒班公寓、生活配套设施(生活区北区)B4倒班公寓悬挑脚手架拆除施工方案编制人:审核人:审批人:XX公司20__年08月06日

一、工程概况本工程为倒班公寓、生活配套设施(生活北区)B4倒班公寓,工程位于鄂尔多斯市伊金霍洛旗乌兰木伦镇上湾神华鄂尔多斯XX内B4倒班公寓结构选型为现浇剪力墙结构,主体十二层,地下一层,标准层层高为2.900m,基础采用钢筋混凝土筏板基础,工程所处地形较平整,基槽为长方形:长度89m,宽度22.95mo根据本工程的施工特点,特制定悬挑脚手架拆除施工方案。

二、编制依据

1、国家规定建筑安装工程施工及验收规范,规程及建筑施工手册。

2、施工图纸

3、本工程采用的规范:建筑施工扣件式钢管脚手架安全技术规范(JGJ130-于)建筑施工高处作业安全技术规程JGJ8091建筑施工安全检验标准JGJ59于本工程施工组织设计

三、材料立杆、大横杆、剪刀撑和斜杆的钢管长度分别为4m、6m,用于小横杆的钢管长度为1.5m、3m

四、组织机构

五、悬挑脚手架的拆除要点与步骤及其安全措施5.1.拆除准备工作1)脚手架拆除前应由项目负责人召集有关人员对落地外脚手架实地进行全面检查(必要时需加连墙杆),建筑物及楼层材料已转运,已不需要脚手架时,方可进行拆除。2)脚手架拆除前,先划定安全范围,设置警戒线,拆除人员必须先熟悉现场,了解四周环境,先检查是否有隐患之处.每层楼面必须做好临边洞口的防护。3)应认真将各层架体上的存留材料、杂物等清除干净,以防坠落伤人。4)组织拆除人员做好安全技术交底,并有交底接受人签字,对作业人员交接清楚工作中要注意的相关安全技术要求。并准备好安全带、绳、吊具、工具,配备运输人员。堆放在脚手架上物体严禁过多,并随时运到地面,堆放整齐。5)拆除人员必须是专职架子工,持有特殊工种操作证方可参加作业。6)具体的安全交底由项目部安全科进行专门的安全交底。52悬挑架拆除要点与施工步骤拆除的原则:先搭的后拆,后搭的先拆。先从钢管脚手架顶端起。拆除的顺序为:安全网T护身栏T档脚板T脚手板T小横杆T大横杆T立杆T联墙杆T纵向支撑T工字钢。5.2.1拆除前必须完成以下准备工作

(1)全面检查脚手架的扣件连接、连墙件、支撑体系是否符合安全要求;

(2)根据检查结果,补充完善施工组织设计中的拆除顺序,经主管部门批准方可实施;

(3)拆除安全技术设施,应由单位工程负责人逐机进行技术交底;

(4)清除脚手架上杂物及地面障碍物。5.2.2拆除应符合以下要求

(1)拆除顺序应逐层由上而下进行,严禁上下同时作业;

(2)所有连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高度不应大于2步,如高差大于2步,应增设连墙件加固;

(3)当脚手架拆至下部最后一根长钢管的高度(约6.5m)时,应先在适当位置给临时抛撑加固,后拆连墙件;

(4)当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按构造的要求设置连墙件和横向支撑加固。

3、悬挑架拆除安全措施悬挑架拆除上岗人员必须持有特种待业上岗证。拆除脚手架必须认真向操作人员进行安全技术交底。班组长必须将脚手架拆除的相关安全技术要求对作业人员交接清楚。严禁酒后、带病或穿拖鞋或硬底鞋上岗操作。拆除悬挑架应在白天进行,并做好区域维护工作,在通道明显的地方挂好警示牌并由专人监督。在整个拆除作业过程中,项目安全员应切实作好现场巡查工作,在主要通道处设置警戒区,安排警戒员一名巡视,确保拆除作业顺利进行。拆除悬挑架首先拆除所有脚手板及安全网,然后自上而下拆除,拆除时,先拆横杆,然后再拆除立杆,不能上下同时作业。连墙点必须与脚手架同步拆除。一般不允许分段、分立面拆除,如因施工需要必须分立面拆除时,应在暂不拆除的两端加设边墙点和横向水平支撑。拆下的扣件和配件应及时运至地面,严禁高空抛掷。凡已松动的钢管、扣件应及时拆除运走.拆除下的钢管严禁向楼下抛投,应逐层向下传递。拆除时应四周同时进行,禁止单面拆除后再拆另一面。工人在架上作业时,应注意自我安全保护和他人的安全,避免发生碰撞、闪失和落物;严禁在架上嬉闹和坐在栏杆上等不安全处休息。在作业中,禁止随意拆除脚手架的基本构架杆件、整体性杆件、连接紧固件和连墙件;确因需要拆除时,必须经技术主管同意,采取相应补救措施。拆除下的所有周转材料应分类堆放整齐。在进库存放以前逐件检查,有变形和损伤的部件应剔出修理,漆皮脱落者应重新由漆。11如遇大风、大雨等恶劣天气,应立即停止作业,并注意保护脚手架,必要时加强与墙。体的连接,确保牢靠。工字钢的拆除:

1、首先先用塔吊把外部工字钢上挑着靠外边的工字钢用塔吊先调着,然后施工人员先系好安全带,用扳手拧开用来固定工字钢的U型锚,等人员撤离到安全距离时,由信号工指挥塔吊把工字钢安全吊下。然后用同样的方法再拆除靠近建筑物的工字钢。

2、拆除悬挑工字钢,先把室内U型锚打开,然后使用卷扬机或者人工把工字钢拉入建筑物内,然后有塔吊协助吊下。

6、应急救援措施6.1应急原则及目的6.1.1应急预案的原则坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。6.1.2应急预案的目的更好地适应法律和经济活动的要求;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;减少资源浪费,减低环境污染,保护人员和物品的安全,最大限度的减少事故损失。帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神:6.2应急工作部署

(1)成立以项目经理为第一责任人的施工现场应急指挥领导小组,主要由生产、技术、材料、质量、安全等人员组成。

(2)应急指挥领导小组及组织系统要保证信息传递畅通,确保发生紧急情况时信息传递畅通及时.13)应急指挥领导小组及组织系统要做好处理事故和紧急情况的准备,制定应急预案,分工明确,职责到人,保证能够及时有效地实施,将损失减到最小,并迅速上报相关部门。

预览已结束,下载原文档直接使用
查看全文
若对以上有内容有疑问请反馈或举报举报
声明:
您购买的是此内容的word文档,付费前可通过免费阅读辨别合同。非质量问题不退款,如需帮助可咨询客服【客服微信】
