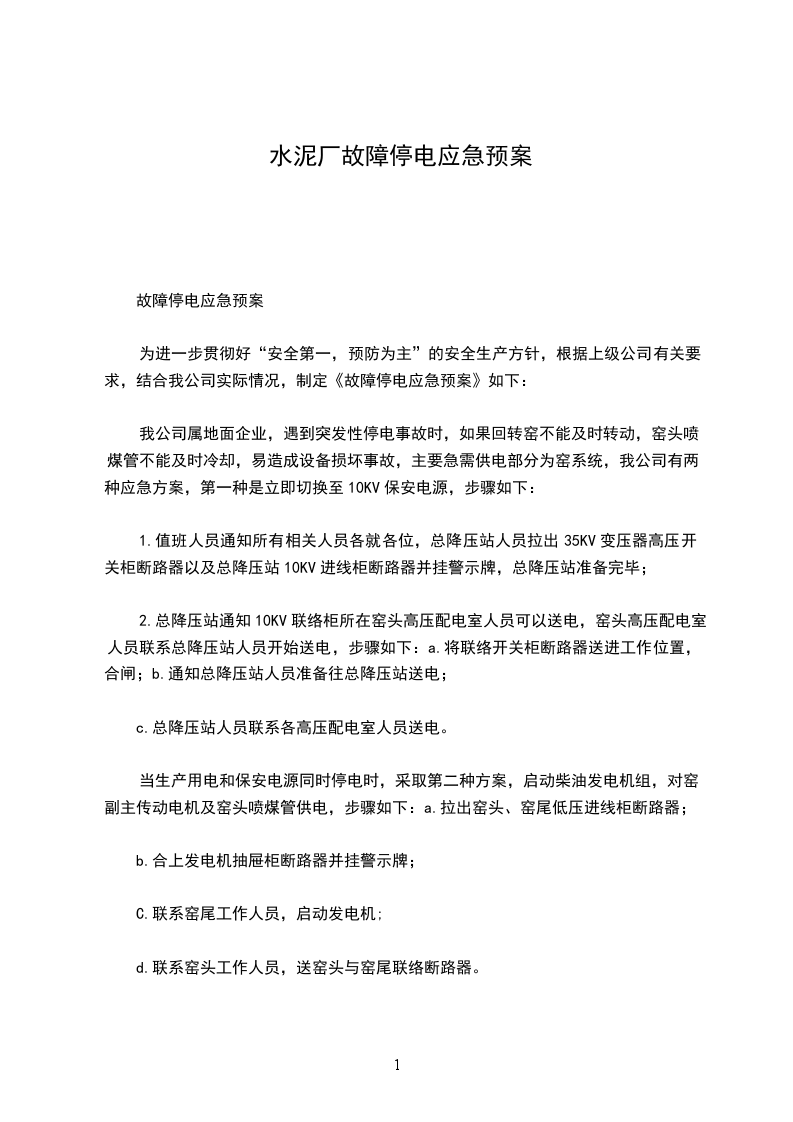

水泥厂故障停电应急预案

故障停电应急预案

为进一步贯彻好“安全第一,预防为主”的安全生产方针,根据上级公司有关要求,结合我公司实际情况,制定《故障停电应急预案》如下:

我公司属地面企业,遇到突发性停电事故时,如果回转窑不能及时转动,窑头喷煤管不能及时冷却,易造成设备损坏事故,主要急需供电部分为窑系统,我公司有两种应急方案,第一种是立即切换至10KV保安电源,步骤如下:

1.值班人员通知所有相关人员各就各位,总降压站人员拉出35KV变压器高压开关柜断路器以及总降压站10KV进线柜断路器并挂警示牌,总降压站准备完毕;

2.总降压站通知10KV联络柜所在窑头高压配电室人员可以送电,窑头高压配电室人员联系总降压站人员开始送电,步骤如下:a.将联络开关柜断路器送进工作位置,合闸;b.通知总降压站人员准备往总降压站送电;

c.总降压站人员联系各高压配电室人员送电。

当生产用电和保安电源同时停电时,采取第二种方案,启动柴油发电机组,对窑副主传动电机及窑头喷煤管供电,步骤如下:a.拉出窑头、窑尾低压进线柜断路器;

b.合上发电机抽屉柜断路器并挂警示牌;

C.联系窑尾工作人员,启动发电机;

d.联系窑头工作人员,送窑头与窑尾联络断路器。

__车间2024-12-13
